शासन, निर्णय और क्रियाएँ
मुखपृष्ठ · शासन, निर्णय और क्रियाएँ
उद्देश्य
यह पृष्ठ सरल तरीके से बताता है कि ProPM Agent कैसे काम करता है:
- एक सिग्नल का पता चलना ;
- एक निर्णय ;
- फिर एक शासनित क्रिया ;
- संभवतः अनुमोदन के अधीन ;
- इसके बाद निष्पादित और ट्रेस किया जाता है।
यह पृष्ठ आपको स्पष्ट रूप से समझने में मदद करता है:
- क्या है एक शासन नीति ;
allow,require_approvalऔरdenyका क्या अर्थ है ;observe,draft,proposeऔरexecuteका क्या अर्थ है ;- Actions & approvals का चरण-दर-चरण उपयोग कैसे करें ;
- क्यों एक क्रिया दिखाई दे सकती है लेकिन अवरुद्ध हो सकती है।
प्रवाह का बहुत सरल दृ श्य
ProPM Agent में सामान्य मार्ग इस प्रकार है:
- एक सिग्नल ध्यान आकर्षित करता है ;
- टीम इसे पुनः पढ़ती है ;
- शासन तय करता है कि प्रत्येक भूमिका क्या कर सकती है ;
- यदि बाहरी आउटपुट आवश्यक है, तो एक क्रिया बनाई जाती है ;
- यदि प्रोजेक्ट इसकी मांग करता है, तो क्रिया अनुमोदन में जाती है ;
- क्रिया फिर निष्पादित या अस्वीकृत की जाती है ;
- ट्रेस गतिविधि और AI Journal में दिखाई देता रहता है।
भाग 1 — सिग्नल को समझना
एक सिग्नल एक संरचित अलर्ट है जो कहता है: « यह विषय देखने योग्य है ».
सिग्नल के उदाहरण
एक सिग्नल निम्नलिखित हो सकता है:
- स्रोतों की ताज़गी अपर्याप्त ;
- कई साक्ष्यों के बीच विरोधाभास ;
- प्रोजेक्ट ब्लॉक ;
- एक अनुक्रम जिसे सूचना, निर्णय या बाहरी क्रिया की आवश्यकता है।
उपयोगकर्ता आम तौर पर सिग्नल कार्ड पर क्या देखते हैं
एक सिग्नल कार्ड निम्न दिखा सकता है:
- एक शीर्षक ;
- एक सारांश ;
- एक व्याख्या ;
- एक गंभीरता ;
- एक स्थिति ;
- एक मोड ;
- साक्ष्यों या पुनः ट्रिगर की संख्या ;
- भूमिका के अनुसार Create draft, Snooze 24h या Dismiss जैसी क्रियाएँ।
सिग्नल को संभालने के लिए अनुशंसित चरण-दर-चरण
जब आप एक सिग्नल खोलते हैं, इस क्रम को रखें:
- सारांश पढ़ें ;
- फिर व्याख्या पढ़ें ;
- साक्ष्य और ताज़गी जांचे ं ;
- तय करें कि विषय केवल निगरानी, ड्राफ्ट या वास्तविक क्रिया चाहता है ;
- यदि बाहरी आउटपुट आवश्यक हो जाए, तो Actions & approvals पर जाएँ।
सिग्नल के उपयोगी स्टेटस
| स्थिति | इसका अर्थ |
|---|---|
open | विषय सक्रिय रहता है और अभी भी ध्यान की आवश्यकता है |
snoozed | विषय अस्थायी रूप से रोक दिया गया है |
dismissed | विषय सक्रिय कतार से हटाया गया है |
resolved | विषय को हल माना गया है |
सिग्नल के उपयोगी मोड
| मोड | सरल व्याख्या |
|---|---|
inform | सिग्नल सूचित करता है, बिना तत्काल कार्रवाई के |
suggest | सिग्नल अगला कदम सुझाता है |
draft | सिग्नल पहले से ही ड्राफ्ट या तैयारी की ओर निर्देशित है |
request_approval | सिग्नल शासनित समीक्षा या अनुमोदन का अनुरोध करता है |
भाग 2 — शासन नीतियाँ
शासन नीति क्या है?
एक शासन नीति एक नियम है जो इस प्रश्न का उत्तर देती है:
« कौन क्या करने का अधिकार रखता है, किस कनेक्टर पर, और किस नियंत्रण स्तर के साथ? »
अन्य शब् दों में, शासन यह रोकता है कि कोई बाहरी क्रिया स्पष्ट ढाँचे के बिना जाए।
नीति क्या तय करती है
एक नीति सामान्यतः चार प्रश्नों का उत्तर देती है:
- कौन? — कौन सी भूमिका प्रभावित है ;
- किस पर? — कौन सा कनेक्टर, किस प्रकार की क्रिया या गंतव्य प्रभावित है ;
- कितना? — केवल अवलोकन, ड्राफ्ट, प्रस्ताव या निष्पादन ;
- किस प्रभाव के साथ? — अनुमत, अनुमत साथ अनुमोदन, या अस्वीकृत।
बहुत सरल उदाहरण
एक नीति का मतलब हो सकता है:
- योगदानकर्ता एक Teams ड्राफ्ट तैयार कर सकता है ;
- प्रोजेक्ट मैनेजर SharePoint प्रकाशन का प्रस्ताव दे सकता है ;
- प्रोजेक्ट मालिक को निष्पादन से पहले अनुमोदन करना चाहिए ;
- कोई अन्य सीधे इस प्रकाशन को निष्पादित नहीं कर सकता।
स्तरों को समझना: observe, draft, propose, execute
स्तर वर्णन करता है कि एक भूमिका प्रवाह में कितनी आगे जा सकती है।
| स्तर | उपयोगकर्ता क्या कर सकता है | उपयोगकर्ता अभी क्या नहीं कर सकता | सरल उदाहरण |
|---|---|---|---|
observe | जानकारी देखें, विषय का पालन करें, कतार देखें | एक क्रिया या ड्राफ्ट बनाना | एक पाठक सिग्नल का पालन करता है बिना आउटपुट तैयार किए |
draft | ड्राफ्ट, पाठ, या क्रिया का इरादा तैयार करना | क्रिया को आधिकारिक तौर पर कतार में जमा करना | एक योगदानकर्ता Teams संदेश तैयार करता है लेकिन प्रस्ताव नहीं करता |
propose | शासनित कतार में वास्तविक क्रिया अनुरोध जमा करना | सीधे क्रिया को निष्पादित करना | एक प्रोजेक्ट मैनेजर Jira टिकट का प्रस्ताव देता है |
execute | वास्तविक निष्पादन शुरू करना यदि अन्य शर्तें पूरी हों | नीति या अनुमोदन को बायपास करना | प्रोजेक्ट मालिक SharePoint पर एक आर्टिफैक्ट प्रकाशित करता है |
बहुत सरल व्याख्या
observe= मैं देखता हूँ ;draft= मैं तैयार करता हूँ ;propose= मैं आधिकारिक रूप से अनुरोध करता हूँ ;execute= मैं वास्तव में लॉन्च करता हूँ।
प्रभाव को समझना: allow, require_approval, deny
प्रभाव वर्णन करता है कि प्लेटफ़ॉर्म क्या करता है जब एक भूमिका इस स्तर पर पहुँचती है।
| प्रभाव | इसका अर्थ | व्यावहारिक परिणाम |
|---|---|---|
allow | क्रिया इस स्तर पर अनुमत है | यदि अन्य शर्तें पूरी हैं तो प्रवाह अतिरिक्त अनुमोदन चरण के बिना आगे बढ़ सकता है |
require_approval | क्रिया संभव है, लेकिन अनुमोदन आवश्यक है | अनुमोदन कतार अनिवार्य हो जाती है इससे पहले कि निष्पादन हो |
deny | क्रिया इस भूमिका या दायरे के लिए निषिद्ध है | उपयोगकर्ता इस प्रवाह में आगे नहीं ब ढ़ सकता |
बहुत सरल व्याख्या
allow= हाँ ;require_approval= हाँ, लेकिन मानवीय सत्यापन के बाद ;deny= नहीं।
नीति पंक्ति को कैसे पढ़ें
उदाहरण के लिए:
- भूमिका : प्रोजेक्ट मैनेजर
- कनेक्टर : SharePoint publish
- स्तर :
execute - प्रभाव :
require_approval
इसका मतलब है:
- प्रोजेक्ट मैनेजर निष्पादन अनुरोध तक जा सकता है ;
- लेकिन प्रकाशन तुरंत नहीं जाता ;
- वास्तवि क निष्पादन से पहले अनुमोदन आवश्यक है।
नीतियों के ठोस उदाहरण
| व्यावसायिक मामला | भूमिका | अनुशंसित स्तर | अनुशंसित प्रभाव | क्यों |
|---|---|---|---|---|
| SharePoint पर रिपोर्ट प्रकाशित करना | प्रोजेक्ट मैनेजर | execute | require_approval | आउटपुट बाहरी है और समीक्षा की आवश्यकता है |
| ब्लॉक से Jira टिकट बनाना | प्रोजेक्ट मैनेजर | propose | allow या require_approval | प्रोजेक्ट टिकट मांग सकता है बिना उसे तुरंत खोलने के |
| कम जोखिम वाला आंतरिक Teams संदेश | योगदानकर्ता | execute या propose | allow | तेज़ कम प्रभाव वाली संचार |
| प्रायोजकों को Outlook ईमेल | योगदानकर्ता | propose | require_approval | अधिक संवे दनशील और औपचारिक संचार |
| तृतीय पक्ष टूल के लिए webhook | प्रोजेक्ट मालिक | execute | require_approval | तकनीकी आउटपुट को बहुत नियंत्रित रखना |
| कनेक्टर तैयार नहीं या अनुमत नहीं | सभी सिवाय प्रशासक के | observe या कोई उपयोग नहीं | deny | आकस्मिक शुरुआत से बचें |
शासन नीति को कॉन्फ़िगर करने के लिए चरण-दर-चरण
इस सरल क्रम का पालन करें।
चरण 1 — सही पृष्ठ खोलें
प्रोजेक्ट के वर्कस्पेस से, शासन नीतियाँ खोलें।
चरण 2 — नियंत्रित करने के लिए प्रवाह चुनें
पहले पूछें:
- क्या यह एक प्रकाशन है ;
- एक टिकट ;
- एक संदेश ;
- एक webhook ;
- या कोई अन्य बाहरी क्रिया ?
चरण 3 — संबंधित भूमिका चुनें
फिर तय करें कि कौन सी भूमिका कार्य कर सकती है:
- योगदानकर्ता ;
- प्रोजेक्ट मैनेजर ;
- प्रोजेक्ट मालिक ;
- या आपकी कॉन्फ़िगरेशन में मौजूद अन्य भूमिका।
चरण 4 — क्रिया स्तर चुनें
निर्धारित करें कि यह भूमिका केवल:
- अवलोकन ;
- ड्राफ्ट तैयार करना ;
- प्रस्ताव देना ;
- या निष्पादित करना।
चरण 5 — प्रभाव चुनें
निर्धारित करें कि यह स्तर:
- सीधे अनुमत (
allow) ; - अनुमोदन के साथ अनुमत (
require_approval) ; - या अस्वीकृत (
deny)।
चरण 6 — संबंधित कनेक्टर या गंतव्य जाँचें
एक अच्छी नीति पर्याप्त नहीं है यदि कनेक्टर:
- तकनीकी रूप से तैयार नहीं है ;
- प्रोजेक्ट के लिए खुला नहीं है ;
- या सही आर्टिफैक्ट गंतव्य नहीं है।
चरण 7 — गैर-प्रशासक भूमिका के साथ परीक्षण करें
सर्वश्रेष्ठ नियंत्रण व्यावहारिक है:
- एक वास्तविक व्यावसायिक भ ूमिका के साथ लॉगिन करें ;
- Actions & approvals खोलें ;
- देखें कि क्या दिखाई देता है, अनुमत है या अवरुद्ध है ;
- यदि व्यवहार अपेक्षित नहीं है तो नीति समायोजित करें।

शासन को सही ढंग से कॉन्फ़िगर करने के लिए सरल नियम
- केवल कम जोखिम वाले प्रवाह के लिए
allowका उपयोगexecuteपर करें ; - जब भी कोई सामग्री प्रोजेक्ट से बाहर जाए या बाहरी सिस्टम बदलती हो,
require_approvalका उपयोग करें ; - जब कनेक्टर तैयार नहीं, अनुमत नहीं या अत्यधिक संवेदनशील हो,
denyका उपयोग करें ; - नियमों को वास्तविक रूप से सौंपे गए भूमिकाओं के साथ सुसंगत रखें ;
- नीति को तैयार मानने से पहले हमेशा एक वास्तविक केस का परीक्षण करें।
आम गलतियाँ जिन्हें टालना चाहिए
| सामान्य त्रुटि | सही व्याख्या |
|---|---|
| « मैं कनेक्टर देखता हूँ, इसलिए मैं इसका उपयोग कर सकता हूँ » | गलत: दृश्यता अनुमोदन या तकनीकी स्वास्थ्य की गारंटी नहीं देती |
« propose का मतलब है कि क्रिया भेजी जाती है » | गलत: propose का मतलब है कि अनुरोध शासनित कतार में जाता है |
« execute का मतल ब बिना नियंत्रण के है » | गलत: execute अभी भी require_approval के साथ संयोजित हो सकता है |
« deny का मतलब विफलता है » | गलत: deny अक्सर एक सामान्य शासन निर्णय है |
भाग 3 — Actions & approvals

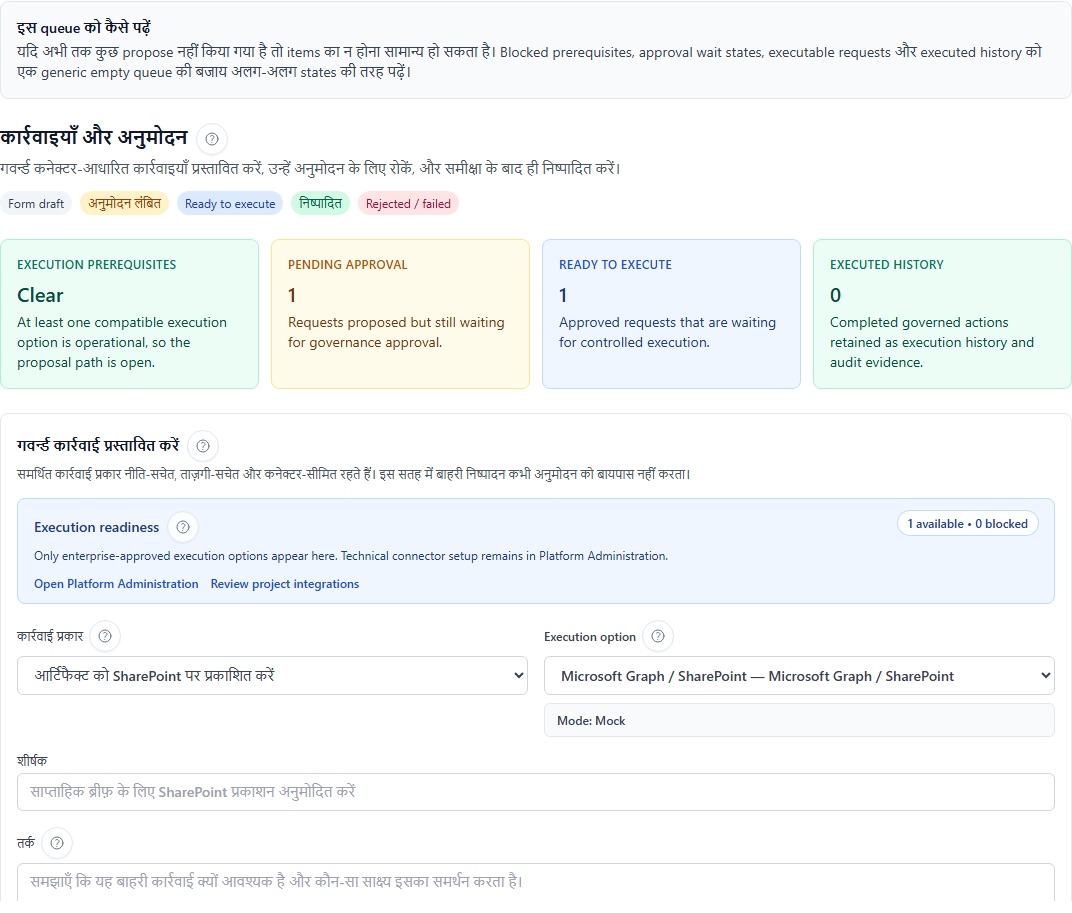

Actions & approvals स्क्रीन एक इरादे को वास्तविक शासनित क्रिया में बदलने के लिए है।

ध्यान में रखने योग्य चार मानक अवस्थाएँ
जब कोई सीधा निष्पादन विकल्प दिखाई न दे, तब भी इस स्क्रीन को अक्सर इन चार सामान्य अवस्थाओं में से किसी एक के रूप में पढ़ना सबसे आसान होता है:
| मानक पढ़ाई | इसका अर्थ |
|---|---|
| Execution prerequisites | संगत निष्पादन विकल्प मौजूद हो सकते हैं, लेकिन उनका वास्तविक उपयोग अभी अवरुद्ध है या उपलब्ध नहीं है |
| Pending approval | एक शासनित अनुरोध पहले ही प्रस्तावित किया जा चुका है और अभी अनुमोदन की प्रतीक्षा में है |
| Ready to execute | अनुरोध पहले से approved है, लेकिन नियंत्रित निष्पादन अभी भी अलग चरण है |
| Executed history | क्रिया वास्तव में चल चुकी है और अब ऑडिट इतिहास के रूप में दिखाई देती है |
इसलिए approved अनुरोध अभी executed अनुरोध नहीं होता।
