المحفظة
البداية · المحفظة

الهدف
صفحة المحفظة هي مساحة مراجعة PMO عابرة للمشاريع. تقارن عدة مشاريع باستخدام نموذج الإشارات نفسه قبل فتح العرض التفصيلي لمشروع.
استخدمها للإجابة عن السؤال: ما المشاريع التي تستحق اهتماما ذا أولوية الآن؟
استخدمها خصوصا من أجل:
- ترتيب أولوية المشروع الذي يحتاج إلى الاهتمام أولا؛
- مقارنة إشارات متسقة بين عدة مشاريع؛
- تحديد المشروع الذي يستحق drill-down أكثر تفصيلا.
لا تتعامل معها كصفحة مخصصة للرعاة فقط، ولا كبديل عن مساحة العمل التفصيلية لمشروع.
فيم تستخدم المحفظة
تقارن الصفحة عدة مشاريع باستخدام إشارات قابلة للتكوين، لا جدول ثابت أحمر / برتقالي / أخضر.
تتيح لك:
- اختيار عدة مشاريع؛
- اختيار الإشارات التي تتم مقارنتها؛
- تحديد وزن وعتبة لكل إشارة؛
- الترشيح حسب الحد الأدنى للشدة؛
- حفظ مجموعة قابلة لإعادة الاستخدام؛
- اكتشاف outliers أو قيم شاذة؛
- فتح تفاصيل مشروع لفهم سبب بروزه.

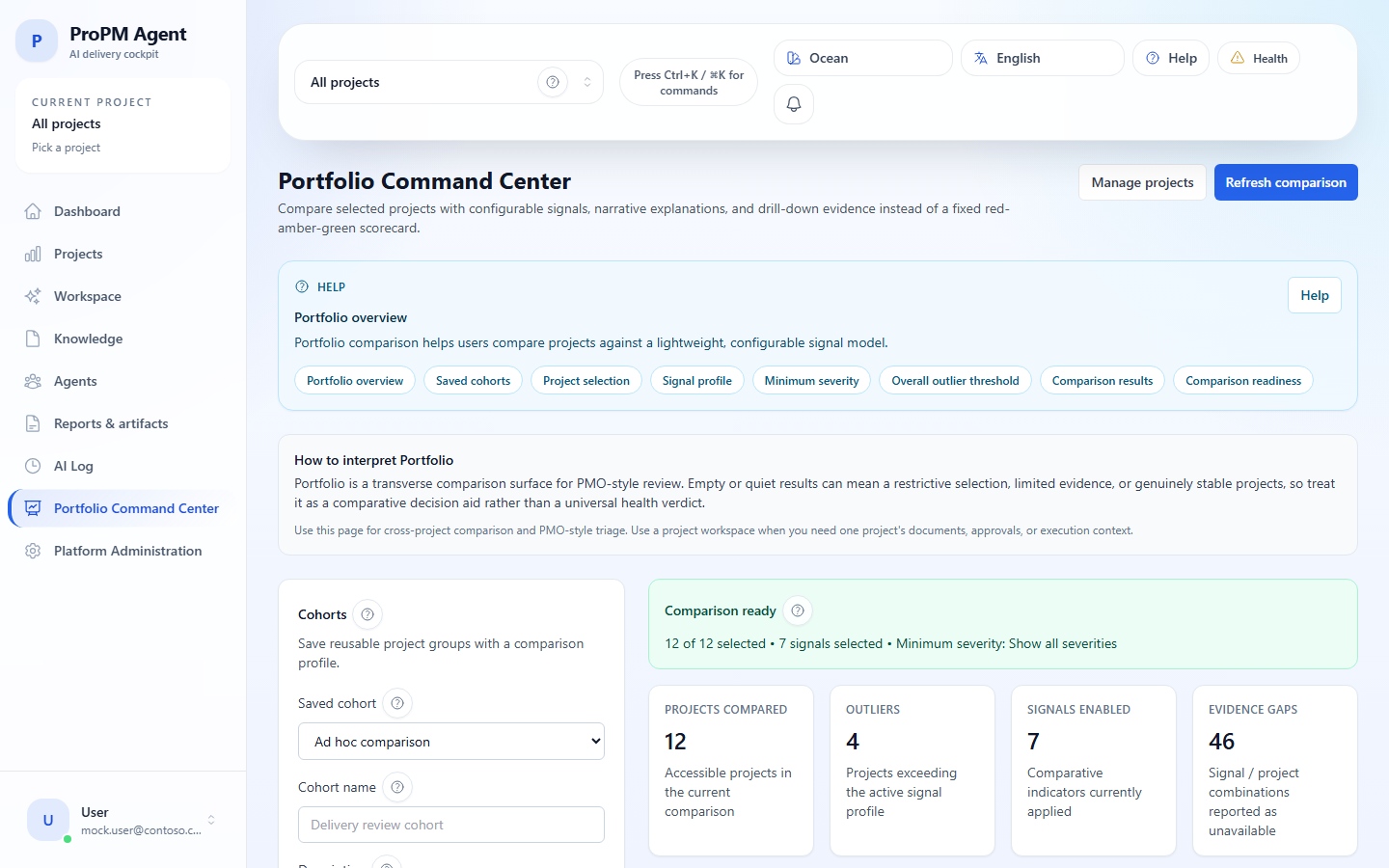

ما يراه المستخدم
| المنطقة | ما يتم فيها |
|---|---|
| اختيار المشاريع | اختيار المشاريع التي تدخل في المقارنة |
| ملف الإشارات | اختيار الإشارات، والأوزان، والعتبات، والحد الأدنى للشدة |
| المجموعات | حفظ تكوين مقارنة قابل لإعادة الاستخدام أو إعادة تحميله |
| نتائج المقارنة | قراءة الملخص، وoutliers، والاختلافات بين المشاريع |
| Project drill-down | فتح الأدلة، والنشاط الحديث، وتفاصيل إشارات مشروع |
مصطلحات رئيسية
| المصطلح | شرح بسيط |
|---|---|
| المشروع | مشروع مدرج في المقارنة |
| الإشارة | مؤشر مقارن، مثل العوائق، أو الحداثة، أو ضغط الجدول الزمني |
| الوزن | الأهمية المخصصة لإشارة في الدرجة الإجمالية |
| العتبة | المستوى الذي تبدأ منه إشارة في البروز |
| الحد الأدنى للشدة | مرشح يخفي الإشارات الضعيفة |
| المجموعة | مجموعة مشاريع محفوظة مع ملف المقارنة الخاص بها |
| Outlier | مشروع يبرز أكثر من غيره بحسب التكوين النشط |
| المقارنة السردية | ملخص نصي للمقارنة الجارية |
| Drill-down للمشروع | تفصيل مشروعا بمشروع مع الأدلة والنشاط |
مثال موجه
يريد PMO مقارنة ثلاثة مشاريع قبل مراجعة أسبوعية.
- في Projects، اختر المشاريع التي تنتمي إلى محادثة الإدارة نفسها.
- في Signal profile، فعّل الإشارات المفيدة، مثل
blocker_density، وfreshness_issues، وfailed_runs، وschedule_pressure. - اضبط الأوزان للتعبير عما يهم أكثر في هذه المراجعة.
- اضبط العتبات لتحديد متى تستحق إشارة الاهتمام.
- اختر الحد الأدنى للشدة لإخفاء الضجيج الضعيف إذا لزم الأمر.
- حدد Overall outlier threshold للتحكم في انتقائية المقارنة.

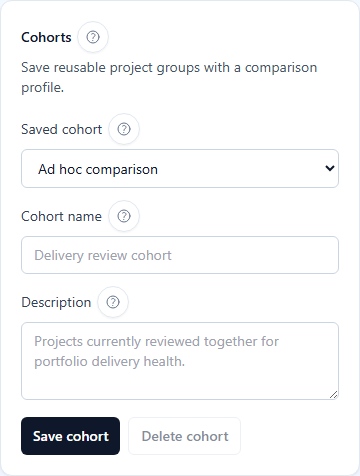

- احفظ التكوين كـ مجموعة إذا كنت ستعيد استخدامه.
- انقر على Refresh comparison لإعادة حساب العرض.
- اقرأ Narrative comparison ثم راجع Outliers.
- افتح Project drill-down لمراجعة الأدلة، والنشاط الحديث، والروابط إلى Workspace، أو Knowledge، أو Reports، أو AI Log.

ملف الإشارات الافتراضي
لا تبدأ الصفحة من ورقة بيضاء. القيم الافتراضية نقطة انطلاق آمنة، وليست نموذجا إلزاميا.
| الإشارة | الوزن الافتراضي | العتبة الافتراضية |
|---|---|---|
activity_change | 1.0 | 45 |
blocker_density | 1.2 | 35 |
freshness_issues | 1.0 | 35 |
contradiction_count | 1.1 | 35 |
failed_runs | 1.3 | 40 |
schedule_pressure | 1.2 | 40 |
cost_pressure | 1.2 | 40 |
overall_outlier_score | - | 55 |
مكملات مفيدة:
- يبدأ الحد الأدنى للشدة من دون مرشح مقيد؛
- يعيد Reset defaults هذه القيم الأولية؛
- تحفظ المجموعات المحفوظة ملفات قابلة لإعادة الاستخدام؛
- قد تعرض بعض البيئات أيضا مجموعة مهيأة مسبقا، بمحتوى متغير.
إشارات المحفظة
| الإشارة | السؤال الذي تجيب عنه | كيفية تفسيرها |
|---|---|---|
activity_change | هل يختلف النشاط الحديث كثيرا عن الفترة السابقة؟ | مرتفع = تغير غير عادي يجب تفسيره |
blocker_density | هل يظهر المشروع عوائق أو تصعيدات كثيرة؟ | مر تفع = عوائق متكررة أو مركزة |
freshness_issues | هل الأدلة والمصادر قديمة جدا أو غير متاحة؟ | مرتفع = تفقد رؤية المشروع موثوقيتها |
contradiction_count | هل تتناقض المصادر؟ | مرتفع = يلزم تحكيم أو توضيح |
failed_runs | هل تفشل الأتمتات أو runs كثيرا؟ | مرتفع = احتكاك تقني أو تشغيلي |
schedule_pressure | هل يظهر الجدول الزمني إشارات توتر؟ | مرتفع = ضغط جدول زمني أو انحراف |
cost_pressure | هل تظهر الميزانية أو الاستهلاك توترا؟ | مرتفع = خطر ميزانية أو تكلفة |
كيفية قراءة outlier
لا يكون outlier علامة سحرية ولا حكما نهائيا.
يكون المشروع outlier عندما:
- تكون إشارة أو عدة إشارات مرتفعة؛
- يكون لتلك الإشارات وزن مهم؛
- يتم تجاوز العتبات النشطة؛
- تتجاوز الدرجة المجمعة عتبة outlier الإجمالية.
القراءة الصحيحة:
- يعني outlier أن المشروع يبرز أكثر من غيره بحسب القواعد الحالية؛
- يعني no outlier أن المشروع يبقى ضمن النط اق الطبيعي للمجموعة الحالية.
لماذا قد لا تكون إشارة متاحة
يمكن أن تكون إشارة غير متاحة عندما يكون الدليل اللازم مفقودا.
مثلا:
- إذا لم تكن لدى المشروع مصادر تخطيط، فقد تبقى
schedule_pressureغير متاحة؛ - إذا كانت مصادر الميزانية مفقودة، فقد تبقى
cost_pressureغير متاحة.
لا تعني الإشارة غير المتاحة أن الخطر صفر. بل تعني أن المحفظة لا تملك دليلا موثوقا كافيا لحساب هذا المؤشر.
عندما تبدو المحفظة فارغة أو هادئة
قد تكون عدة قراءات طبيعية:
- لم يتم تحميل أي مشروع قابل للوصول؛
- لم يتم اختيار أي مشروع أو أي إشارة؛
- لم تعد المقارنة ملخصات قابلة للاستخدام؛
- بعض الإشارات غير متاحة بسبب نقص الأدلة؛
- لا يتجاوز أي مشروع عتبة outlier الإجمالية النشطة.
قد تأتي نتيجة هادئة من اختيار مقيد، أو دليل محدود، أو مشاريع مستقرة فعلا.
كيفية حساب المقارنة
السلوك المتوقع:
- تحمل الصفحة المشاريع القابلة للوصول؛
- تختار مسبقا أول مجموعة قابلة للاستخدام إذا لم يتم اختيار أي مشروع بعد؛
- عندما يكون تكوين المشاريع والإشارات صالحا، تطلب المقارنة من خدمة؛
- يطلق Refresh comparison إعادة حساب غير متزامنة ويحدث snapshot الظاهر؛
- يوضح الطابع الزمني للـ snapshot متى أعيد حساب عرض المحفظة هذا.
تحفظ المجموعات المحفوظة ملفا قابلا لإعادة الاستخدام، لكنها لا تستبدل طلب المقارنة الحية.
نقاط رئيسية
- ابدأ باختيار المشاريع الصحيحة؛
- فعّل فقط الإشارات المفيدة للمراجعة؛
- اضبط الأوزان، والعتبات، وال شدة بقصد؛
- استخدم outliers كنقطة انطلاق للتحقيق، لا كحكم نهائي؛
- افتح Project drill-down لفهم النتيجة.
